2025-06-10 14:32

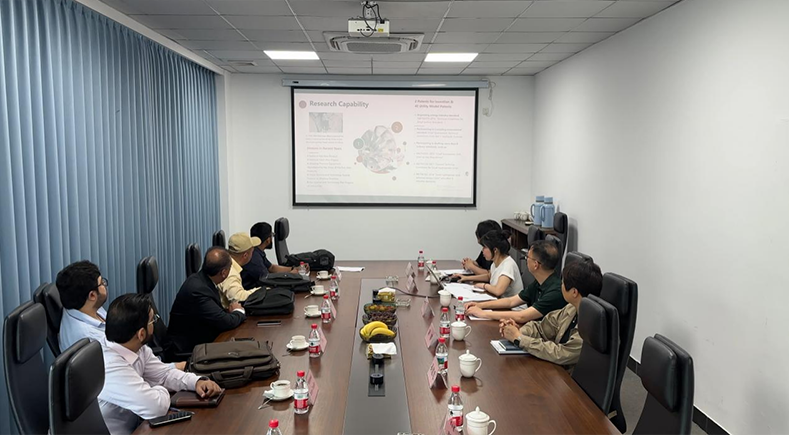

2025年5月22日下午,巴基斯坦Nalter Ⅲ水电站项目验收专家组一行抵达浙江金轮机电实业有限公司,对项目采用的水轮机组及其配套设备进行现场验收。专家组由项目总监Niamat Khan领队,成员包括技术专家Hafiz Nazim Shabbir、项目总监Syed Zahid Hussain Kazmi,以及Al-FAJR国际公司项目开发经理Muhammad Imran Choudhry、总监Nabeel Tahir等。浙江金轮机电实业有限公司专家团队共同参与本次验收。



巴基斯坦 Nalter Ⅲ 16MW HPP位于巴基斯坦吉尔吉特地区,装机容量为3×5340kW。该项目于24年正式签约,金轮机电以"高效,安全,稳定,环保"为设计原则,全力打造符合国际标准的水电设备。为确保Naltar项目核心设备质量完全符合设计要求,为后续现场安装调试打下坚实基础,项目团队制定了详尽的工厂验收测试(FAT)计划。本次验收计划于2025年5月22日至29日严格执行,标志着项目向成功交付迈出关键一步。

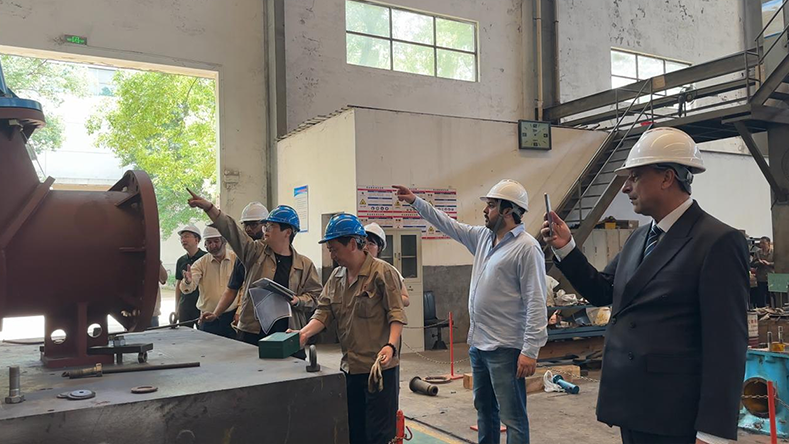

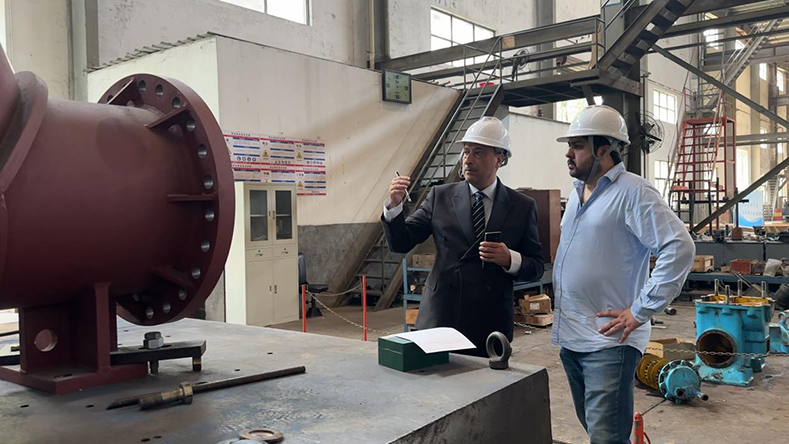

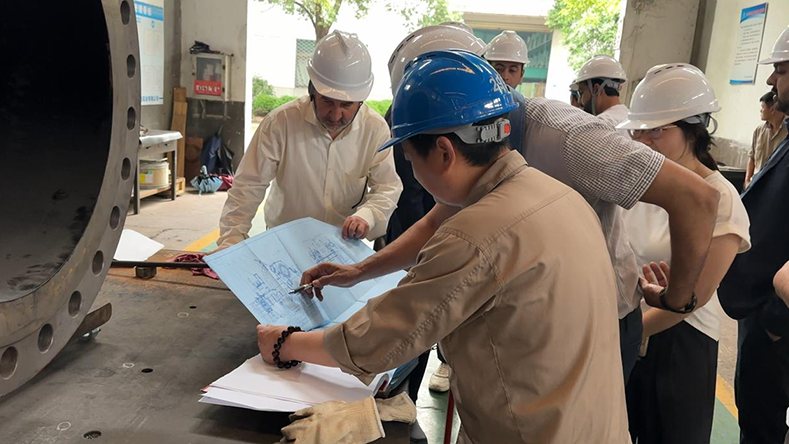

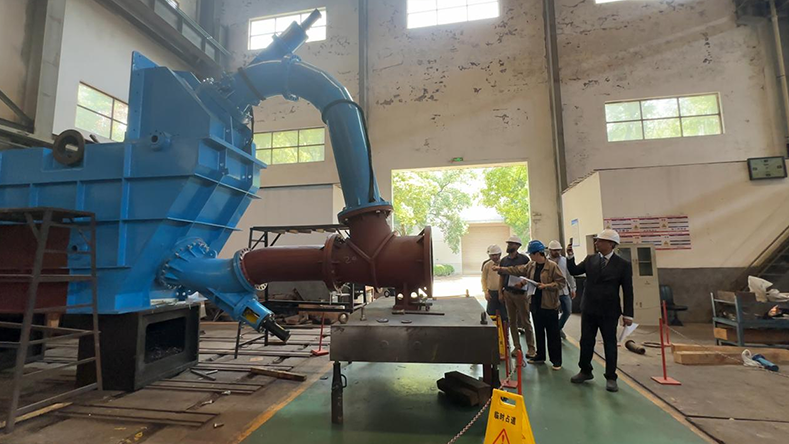

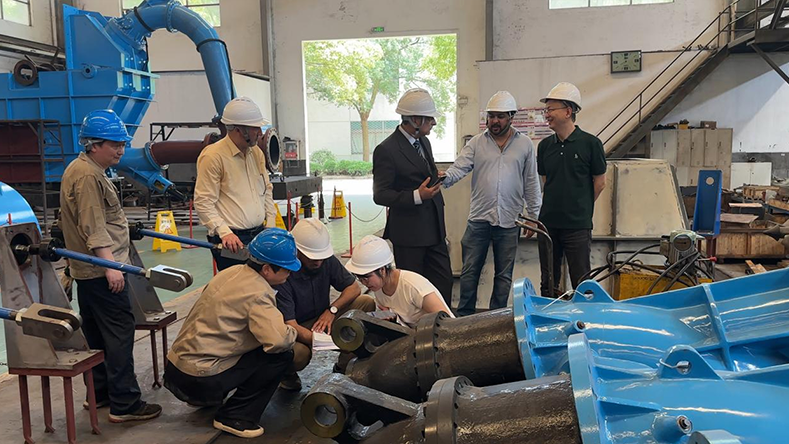

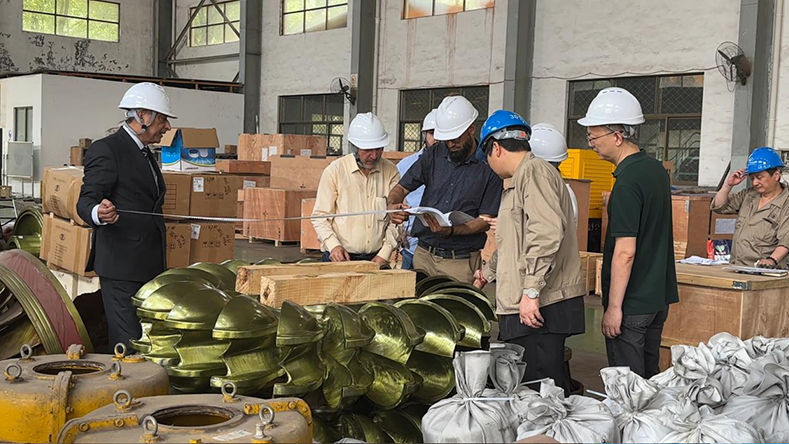

水轮机(Turbine)验收
重点: 全面检验水轮机组的功能与性能参数是否达标。

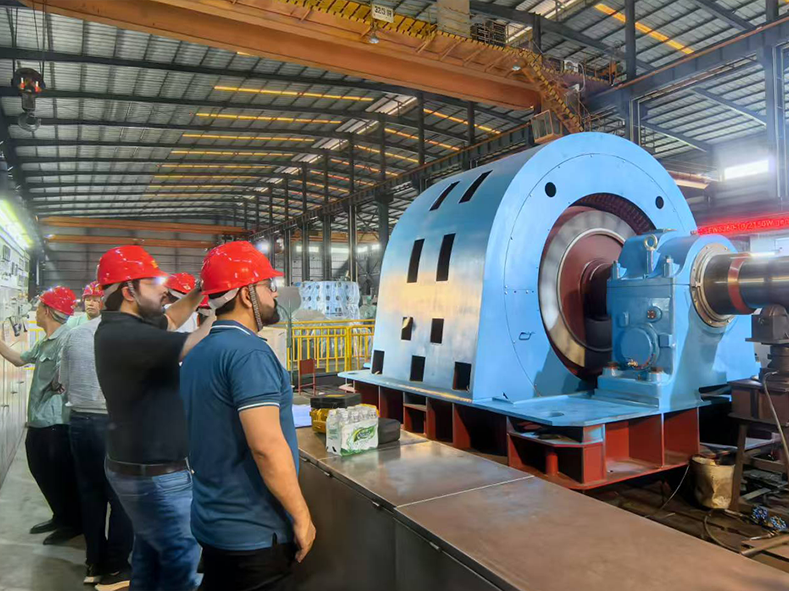

发电机(Generator)验收
重点:验证发电机核心性能指标及关键功能。

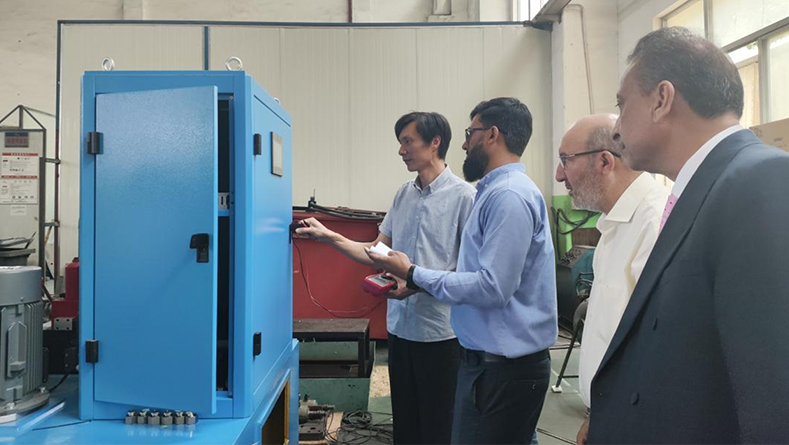

电气测试(Electrical Test)
重点:进行一系列关键的电气性能和安全测试。

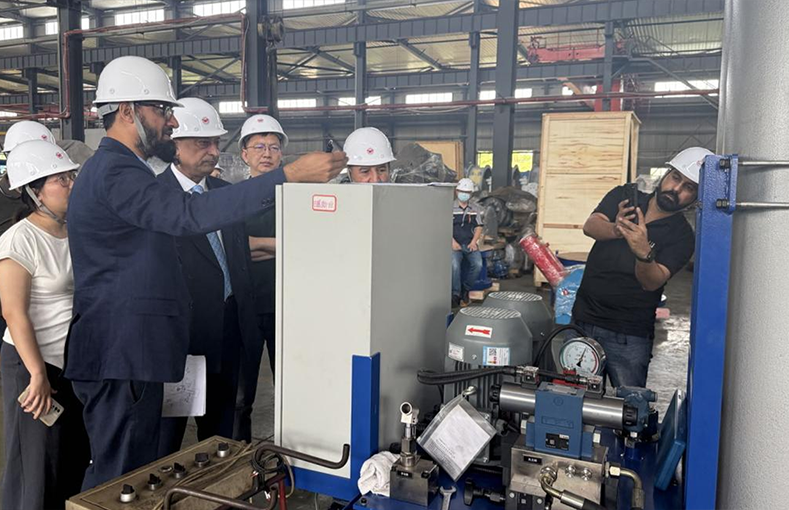

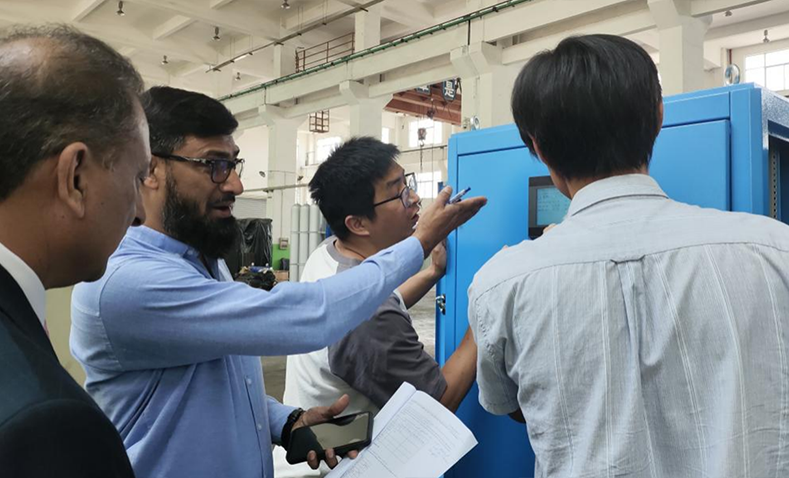

阀门系统(Valve)验收
重点: 对阀门进行严格的操作性、密封性和可靠性测试。

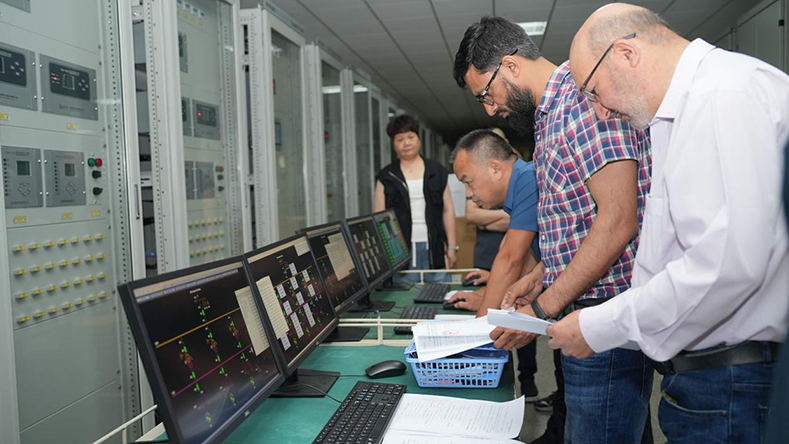

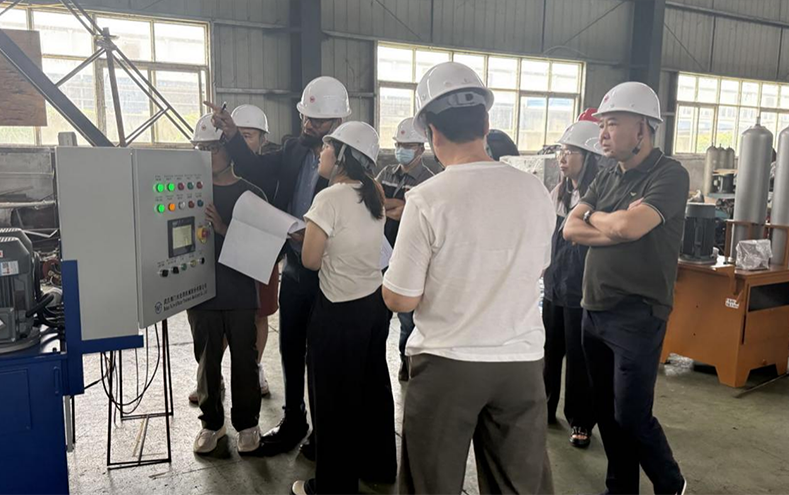

调速/励磁系统(Governor/Excitation)验收
重点: 验证系统控制精度、响应速度及稳定性等关键指标。

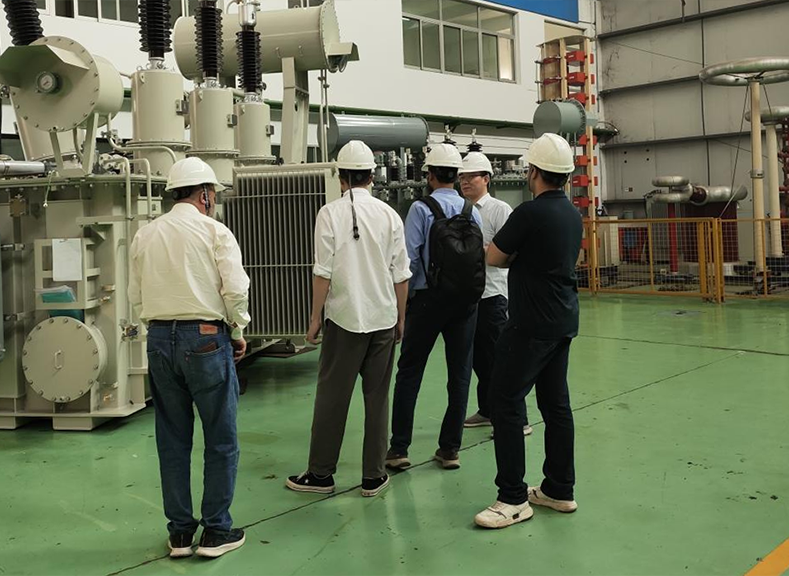

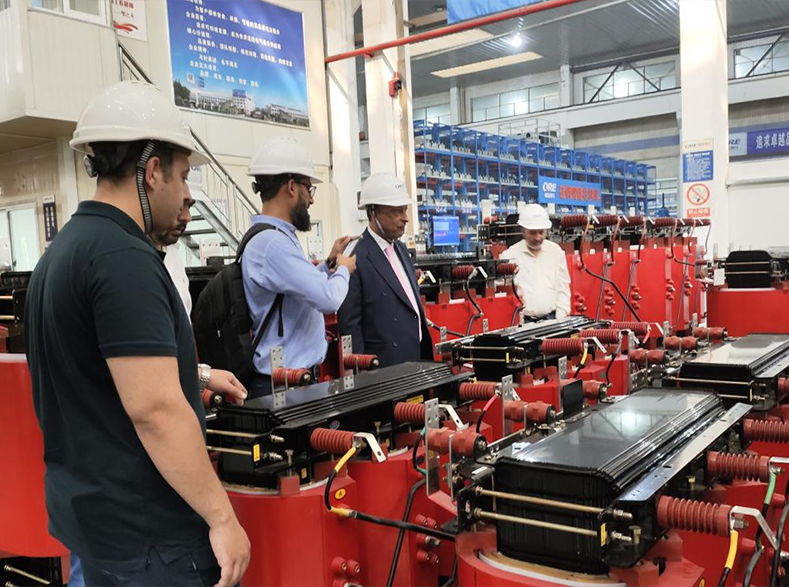

变压器(Transformer)验收
重点: 完成变压器各项型式试验和出厂试验,确保其性能与安全。


为期一周的验收流程于2025年5月22日下午从金轮机电(浙江金华)启程,途径广东潮州、湖南长沙、湖北武汉、浙江杭州等地进行现场验收。于2025年5月28日完成Naltar项目整体验收。

本次验收计划的制定与实施,体现了Naltar项目团队对设备质量零容忍的坚定态度。通过为期8天密集、专业的测试与审核,我们确保每一台关键设备都经得起考验,从源头上保障电站未来数十年的安全、稳定、高效运行。
金轮机电也会持续跟进系统现场安装、调试及用户培训工作,确保项目如期投运。
